製造成本與差異:從出入庫分錄到月結差異

功能

給要算出每張製令實際成本的會計與廠長:出入庫驗證時就產生存貨分錄,製令完工先依工序工時估人工與製費,月底再用實際薪資與製造費用調整,差額集中到製造成本差異。

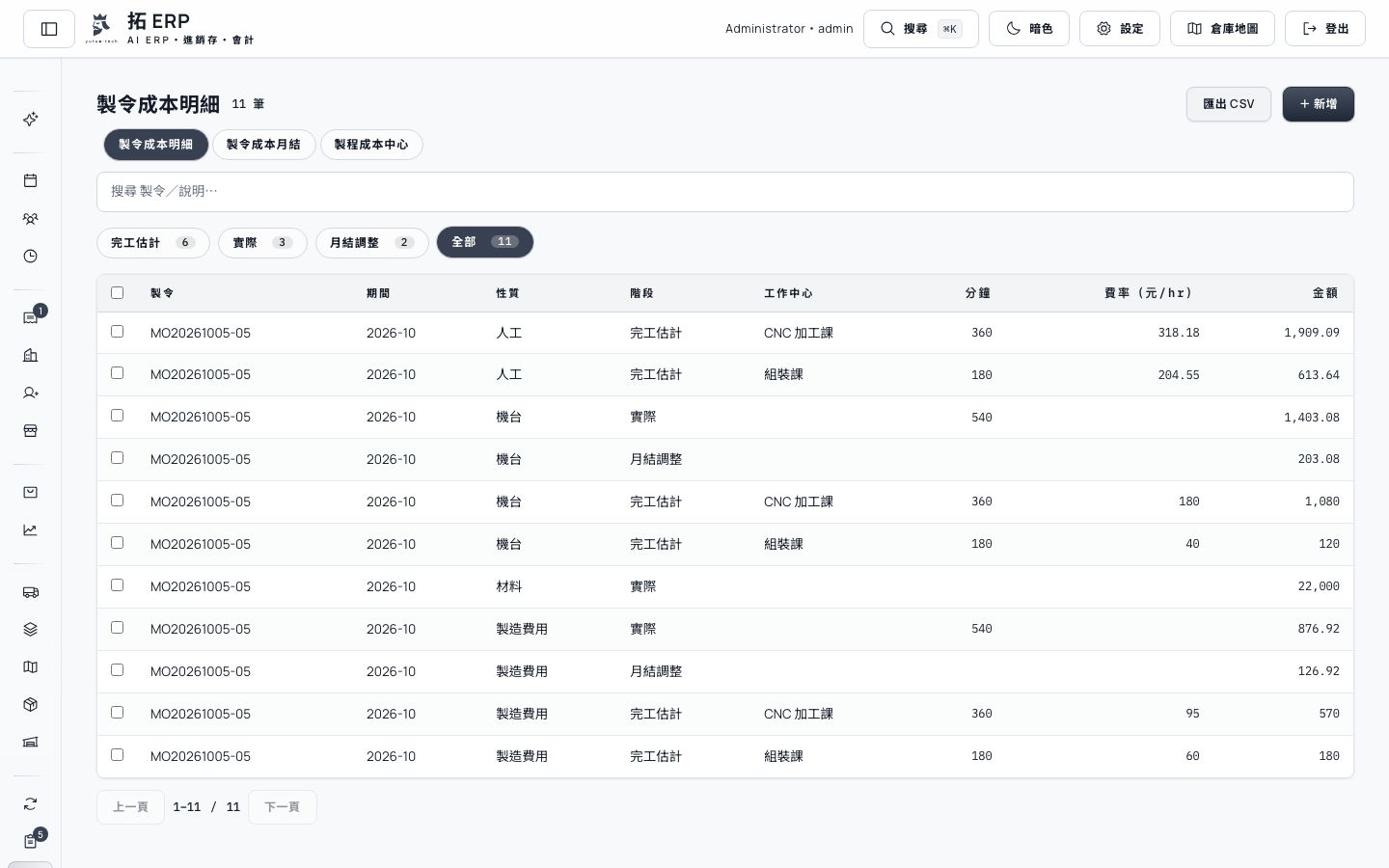

製令成本明細:材料、人工、機台、製費逐列記錄,從完工估計、實際到月結調整一路可追。
製令成本明細:材料、人工、機台、製費逐列記錄,從完工估計、實際到月結調整一路可追。

解決什麼問題

許多工廠到月底才把領料單、工時表、薪資表搬進試算表分攤,算完已經是下個月中旬。單位成本用全月平均攤,看不出哪一張製令虧錢;倉庫帳和總帳的存貨金額也常對不起來,要等會計師查帳才發現。

在拓 ERP,公司的存貨分錄模式切到「永續」後,每一張收貨、領料、完工入庫、出貨單在倉庫按驗證的當下,就產生估價層與傳票。製令完工入庫時,材料成本取這張製令的領料估價層淨額;人工、機台、製費則用每道已完成工序的實際分鐘數,乘上製程成本中心的三種費率估算。

月底在「製令成本月結」填入本月實際製造費用,按「執行月結」。人工實際數取人資模組的人事成本分攤,製造費用按各製令的機台工時比例分攤,與完工時的估計相比,差額補一筆調整並拋出差異傳票。

功能

存貨估價與自動分錄

製令成本

月結與差異

常見問題

一定要切成永續盤存才能算製令成本嗎?

至少要切到「影子」模式。影子模式會建立估價層與製令成本明細,但不拋傳票,適合導入初期與舊帳並行比對;數字對得上再改成永續,出入庫才會即時拋帳。維持舊制模式時,系統不建估價層,也不計算製令成本。

月結時人工的實際成本從哪裡來?

取自人資模組的人事成本分攤,也就是薪資單分攤到各製程的金額。沒有啟用人資模組時,月結不會產生人工差異,只處理製造費用差異。製造費用的實際數是月結單上手填的「實際製造費用池」,按各製令機台工時比例分攤。

成本差異會記到哪個科目?會分攤回庫存嗎?

人工差異、製費差異與標準成本完工差異都拋到「製造成本差異」,實際科目在存貨科目對應中設定。目前差異一律認列在當期,不會依期末在庫與已售出的比例分攤回存貨,這是許多中小型工廠常用的處理方式。
